Tras el OK del ENReGE, Vicuña construirá una obra eléctrica clave que fortalecerá el sistema energético de San Juan

La empresa recibió la autorización del ENReGE para ejecutar un proyecto de infraestructura de alta tensión que mejorará el abastecimiento eléctrico en el norte provincial y acompañará el desarrollo de la minería y las energías renovables. Las obras serán financiadas íntegramente por la compañía.

La empresa Vicuña recibió el Certificado de Conveniencia y Necesidad Pública (CCyNP), otorgado por el Ente Nacional Regulador del Gas y la Electricidad (ENReGE), que la habilita a avanzar con el Proyecto de Infraestructura Eléctrica de Alta Tensión (PIEAT), un conjunto de obras que permitirá fortalecer el sistema energético de San Juan y mejorar el abastecimiento eléctrico en el norte de la provincia.

La iniciativa contempla la construcción de infraestructura estratégica que, además de abastecer al proyecto cuprífero que la compañía desarrolla en la cordillera sanjuanina, incrementará la capacidad de transporte de energía y quedará incorporada al Sistema Argentino de Interconexión (SADI) una vez finalizada su ejecución.

Uno de los aspectos destacados del proyecto es que la totalidad de las obras será financiada por Vicuña, por lo que no implicará costos para los usuarios del sistema eléctrico. Posteriormente, la infraestructura será administrada por el concesionario del transporte de alta tensión y quedará disponible como un activo permanente para el desarrollo energético de la provincia.

La autorización otorgada por el ENReGE es el resultado de más de tres años de trabajo técnico y coordinación entre la empresa, organismos nacionales y provinciales y distintos actores del sector eléctrico, con el objetivo de diseñar una infraestructura que aporte beneficios tanto al proyecto minero como al sistema energético sanjuanino.

Desde la compañía destacaron que esta inversión permitirá fortalecer el abastecimiento eléctrico, eliminar restricciones estructurales y generar mejores condiciones para acompañar el crecimiento de la demanda energética en San Juan durante las próximas décadas.

Además, Vicuña informó que continúa dialogando con el Ente Provincial Regulador de la Electricidad (EPRE) y las autoridades provinciales para avanzar en un acuerdo relacionado con el reconocimiento de inversiones realizadas sobre infraestructura eléctrica existente, en el marco de la normativa vigente.

Las principales obras previstas

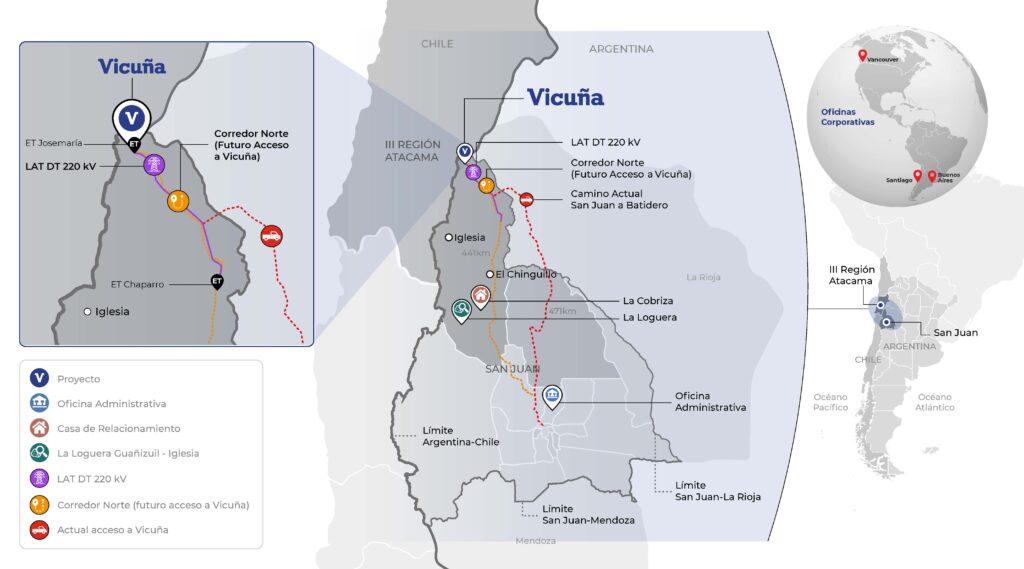

El Proyecto de Infraestructura Eléctrica de Alta Tensión comprende cuatro intervenciones principales:

  • Ampliación de las estaciones transformadoras Nueva San Juan y Rodeo, incorporando nueva infraestructura en 500 kV y un banco de transformación de 500/132 kV.
  • Construcción de una nueva línea de extra alta tensión Rodeo–Chaparro (500 kV), con una extensión aproximada de 167 kilómetros, atravesando zonas de montaña de hasta 3.500 metros sobre el nivel del mar.
  • Construcción de la nueva Estación Transformadora Chaparro, equipada con tecnología GIS y preparada para futuras interconexiones del sistema eléctrico nacional.
  • Construcción de una línea de alta tensión Chaparro–Estación Transformadora Josemaría (220 kV), de aproximadamente 93 kilómetros, que abastecerá al proyecto minero y alcanzará sectores ubicados a 4.550 metros sobre el nivel del mar.

Beneficios para el desarrollo energético

Según informó la empresa, las obras permitirán aumentar significativamente la capacidad de transporte de energía hacia el noroeste sanjuanino, favorecer el desarrollo de nuevos proyectos de energías renovables, especialmente solares, y contribuir al futuro cierre del anillo energético de 500 kV en la provincia.

Asimismo, la capacidad eléctrica adicional que quede disponible una vez cubiertas las necesidades del proyecto Vicuña podrá ser utilizada por otros usuarios, de acuerdo con la normativa vigente, ampliando las posibilidades de crecimiento energético y productivo de San Juan.
